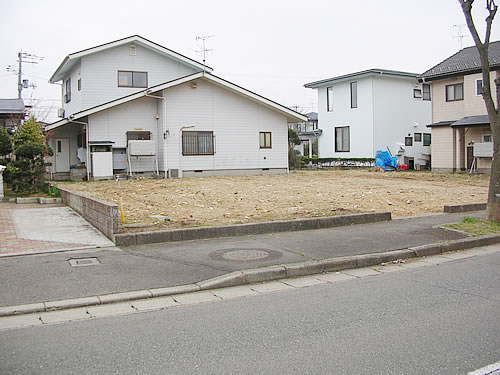

ここでは、実際の建築現場での工事の流れを写真でご覧頂けます。
隣地境界の確認や埋設物の有無、仮説水道、電気等の設置を行います。

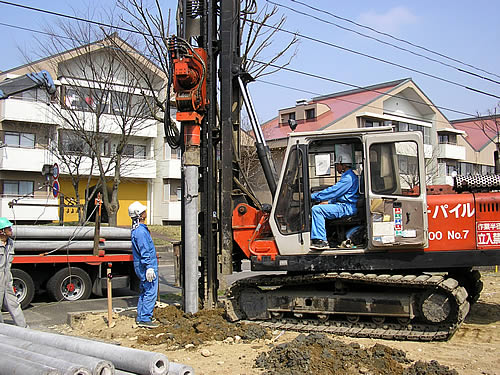

事前に地盤調査を行い、補強が必要な場合、杭打ち等の地盤補強工事を行います。

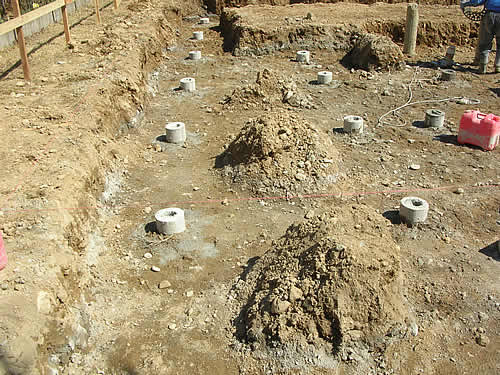

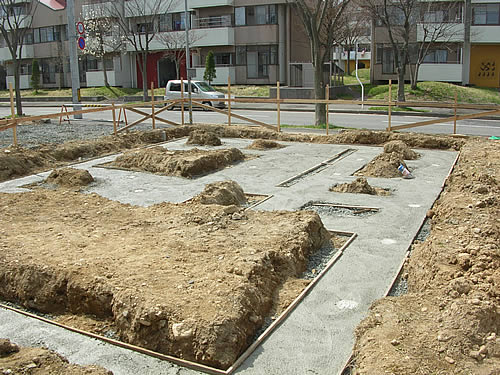

基礎工事の施工前に、建物の位置や高さを正確に表すために、建物の外周部に遣り方を設置します。
設置した遣り方に糸を張り、掘削していきます。

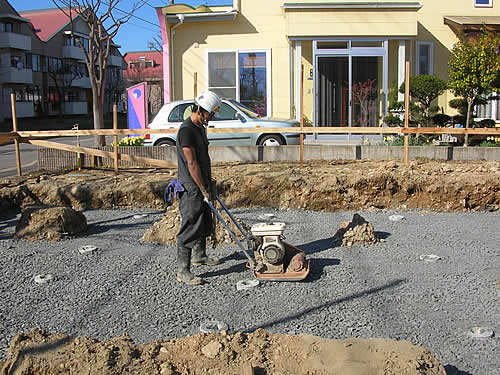

砕石を敷き込みます。締め固めは機械にて十分に行います。

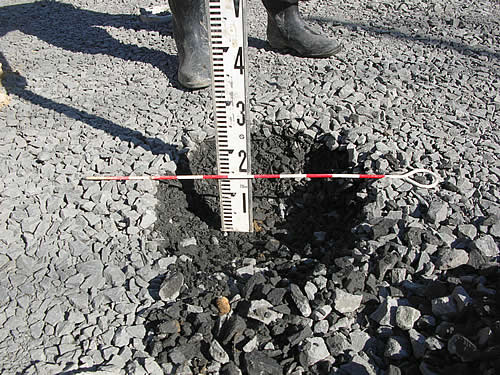

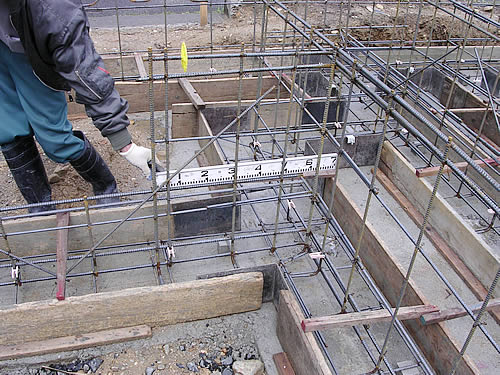

敷き込んだ砕石は、設計通りの厚みがあるか管理します。
基礎底面を平らにならしたり、基礎の中心をマークしたりするためにコンクリートを捨て打ちします。

設計図書に基づいて、基礎鉄筋の配筋を行います。
基礎鉄筋の配筋の様子です。
設計図書に従い、型枠を建て込みます。

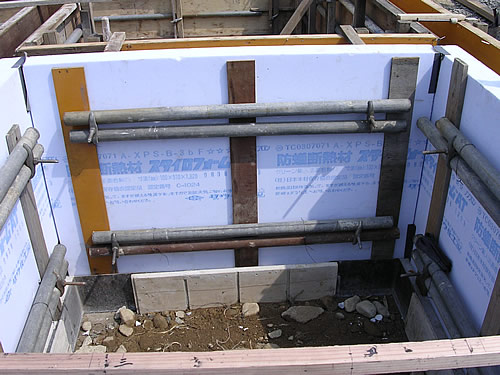

立ち上がりコンクリート打設に伴い、基礎断熱部分に防蟻処理済みの断熱材を張り付けます。

基礎コンクリート打設に先立ち、アンカーボルトを固定して、正確な位置にセットします。

構造躯体に影響を及ぼさずに配管内の維持管理が行えるよう、予めさや管を入れておきます。

床の防湿コンクリートを打設して基礎工事完了です。

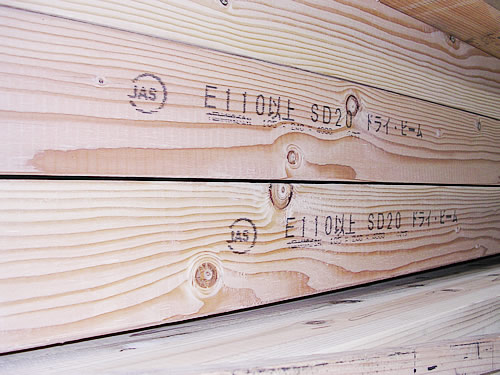

JAS認定工場より、製材された無垢材を使用します。

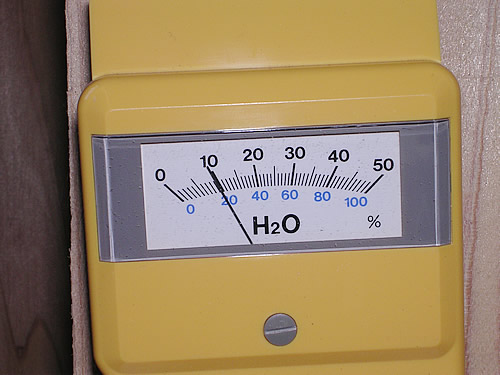

含有率もチェックして、乾燥木材を使用しています。

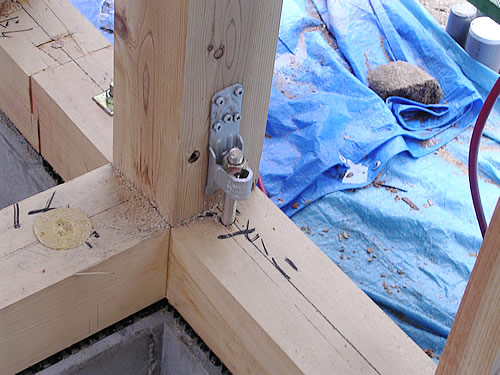

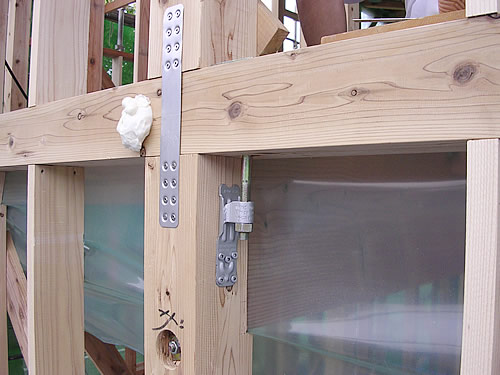

補強金物で、補強します。
こちらも同様に補強金物で補強します。

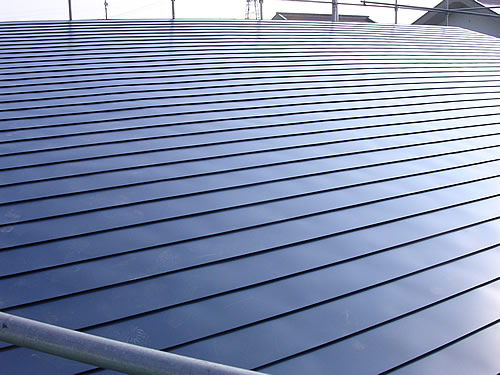

下葺きの後、屋根葺き工事を行います。

建方完了時に、第三者機関(住宅瑕疵担保責任保険法人等)より検査を受けます。

壁に高性能グラスウールで、断熱・気密工事を行います。

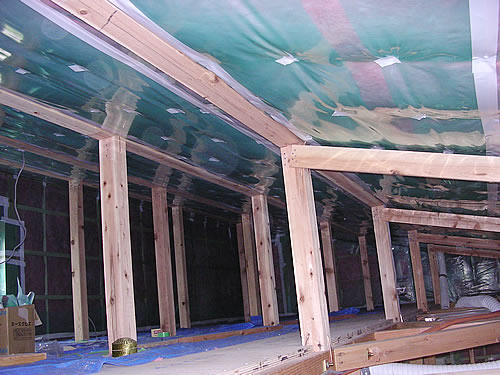

天井に高性能グラスウールで、断熱・気密工事を行います。

通気層から虫の侵入を防ぐために防虫アミを取り付けます。

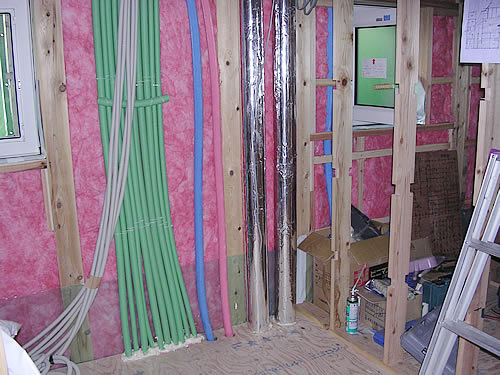

各種配管は、さや管式工法として、維持管理が容易になるようにしています。

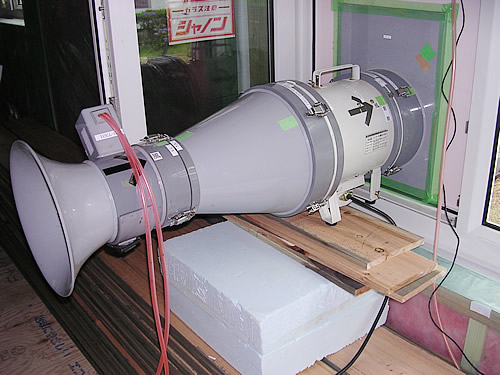

断熱工事終了後、内装工事に入る前に一回目の気密測定を行います。

手すり等が取り付けられる部分には、下地をしっかりと入れます。

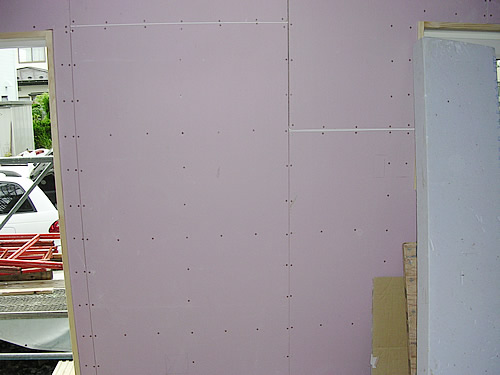

室内に張られる石膏ボードは、ハイクリーンボードを使用し、新しい家具等から発生するホルムアルデヒドを化学的に吸収、分解します。

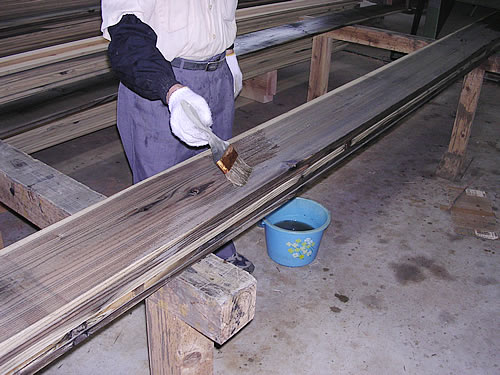

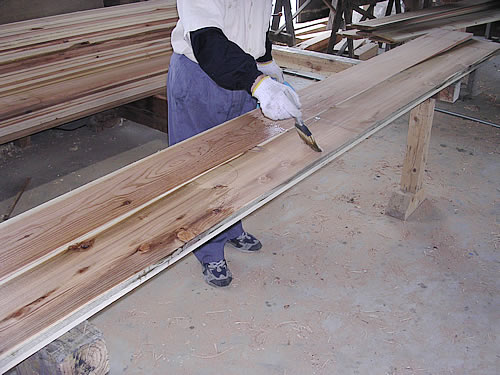

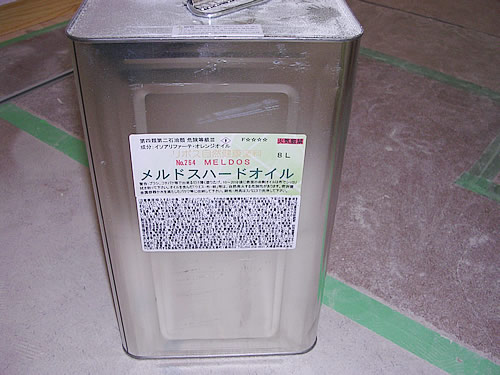

外壁に使う杉板(この現場の場合)は、ウッドロングエコを工場で2回塗装しております。
外壁に使う杉板(この現場の場合)は、ウッドロングエコを工場で2回塗装しております。

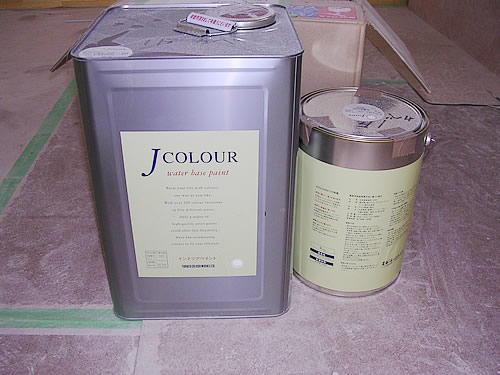

こちらは塗装用の塗料やクロス材料です。

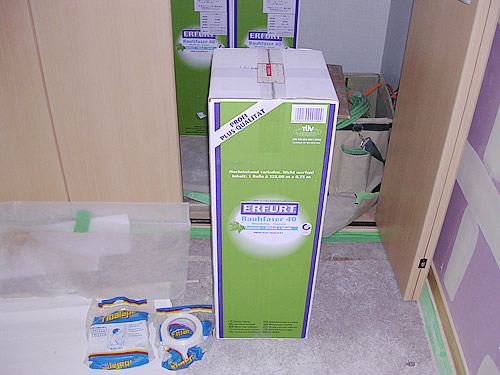

室内の仕上げ材は(今回の現場の場合)は、壁、天井共に自然素材の物を使用しました。
こちらは塗装用の塗料やクロス材料です。
こちらは、完成した内部写真です。
こちらは、完成した内部写真です。
内装工事終了後、2回目の気密測定を行います。
